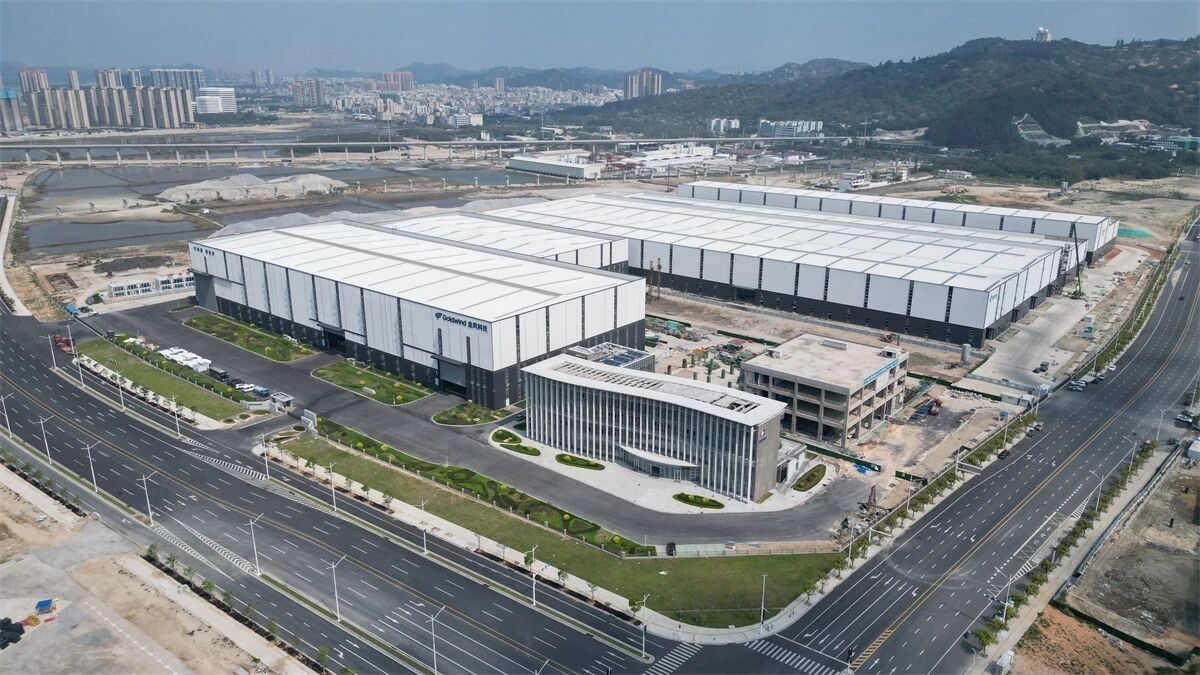

清晨的汕头濠江区,金风科技整机厂房内设备调试的嗡鸣渐次响起。在这片占地约539.28亩的土地上,汕头海上风电智慧能源“四个一体化”项目正从蓝图变为现实。
在这场热火朝天的建设浪潮中,山西建投华厦咨询公司的监理团队秉持“精准管控守底线、价值共创谋共赢”的理念,为项目稳步推进发挥了强有力的保障作用。
统筹协调破难题 实现高起点开局
项目启动之初,从施工许可到各专项审批,环环相扣的报建程序若有延误,将直接影响整体工期。监理团队创新实施“清单管理+多级沟通”双轮驱动机制。通过建立三级清单管理体系:一级清单分解施工许可等主流程,二级清单细化各流程审批节点,三级清单明确各节点责任人与时限要求,实现报建进度可视化管控。同步构建“早会—周例会—月度协调会”三级沟通平台:每日早会解决技术参数调整等即时问题,每周例会攻克跨部门审批堵点,月度协调会统筹资源调配,形成“日清、周闭环、月结项”的高效运作模式。
项目推进过程中,监理团队通过清单预警发现设计参数不符新规,立即启动设计、建设、审批三方联动机制,在最短时间内完成图纸修订并获得批复。最终成功协助业主高效完成了施工许可证等关键证照的办理,较原计划提前了45天,为项目主体施工赢得黄金作业期。
精益管控提效能 保障投资效益最大化
“让每一笔投资都用在关键处,发挥最大效用”,这是监理团队在投资管控中的核心准则。依托建设单位搭建的BIM投资控制系统,监理团队可实时获取工程量、材料价格、人工成本等各项数据信息,并对这些数据进行深度分析和整合。一旦发现偏差立即溯源整改,针对不同的原因,采取相应的解决措施,如优化施工工艺、重新选择材料供应商等,实现“监测—分析—纠偏”闭环管理,确保项目投资始终处于可控范围内。同时,团队结合“数据校验—流程审核—专业评估”三级管控,对项目投资进行精细化管理,确保每笔支出合理可控。
其中,路面结构变更建议,则是精益管控的经典案例。结合南海地区高温、高湿、高盐雾的环境特点,团队通过数据论证、取样试验与生命周期成本模拟,发现混凝土路面抗腐蚀性能更强、耐久性更好,维护成本更低。经与业主、设计院多轮沟通及专家论证,最终将全场主要道路改为混凝土结构,直接节约投资2000余万元,同时提升了道路承载能力与使用寿命。此外,在图纸审核阶段,团队借助造价控制系统对各项数据进行比对,累计优化设计48条,节省造价超2350万元,使“花好每一笔钱,创造价值”落到实处,充分彰显了精益管控的出色成效。
履职尽责强根基 筑牢质量安全防线
质量与安全,是工程建设的生命线。在质量控制上,监理团队坚持“预控为主、过程精细、验收严格”:对关键工序和关键部位,全过程旁站监督;对地基、钢筋、防水层等隐蔽工程,确保监理验收合格并签字确认后,方可进行覆盖;累计审批施工方案超280份,提出优化意见逾千条,最终实现验收一次通过率98.5%。
安全生产方面,团队推动建立“风险分级管控+隐患排查治理”双重预防机制:组织施工单位辨识评估风险,对设备吊装、深基坑施工等高风险环节制定专项管控措施;累计开展专项检查86次,排查整改隐患超400项;督促组织防范火灾、触电、高处坠落等应急演练17次,切实提升施工人员应急处置和救援能力。截至目前,项目实现重大安全事故为零的目标,以坚实的安全管理为建设全程护航。
农民工工资按时足额发放是保障项目稳步推进的关键。团队监督项目部落实“专用账户+总包代发+监理监督”制度:作业人员实名制打卡,实时记录出勤;依合同约定申请进度款,提前拨付15%工资保证金;督促总包单位通过专用账户直接将工资发放至农民工个人账户,杜绝中间环节。截至目前,累计协调发放工资逾1.95亿元,未发生一起欠薪投诉。
合同管理方面同样严谨——建立健全合同台账制度,累计审核各类合同文件43份,处理工程变更67项,核减不合理索赔金额320万元,有效维护业主合法权益,确保项目投资始终受控。
目前,项目已顺利移交。监理团队获评业主单位“2023年度最佳合作单位”“2024年度最佳合作单位”,收到业主表扬信1封、锦旗1面,集体与个人荣誉超30项。今年6月,项目获评“汕头市建设工程安全生产文明施工优良样板工地”,监理团队被上级主管部门称赞“发扬了国企单位不畏艰苦、攻坚克难的风范”,成功擦亮企业品牌。
未来,华厦咨询公司将继续提升数字化与精细化管控能力,以专业服务助力更多国家重大工程建设,为能源绿色转型与行业进步持续贡献专业力量。
